26 июня 2026 года специалисты инжиниринговой компании Sorenson успешно завершили комплекс работ по внешней футеровке накопительного резервуара на крупном промышленном предприятии. Ключевой особенностью проекта стали критически сжатые сроки выполнения работ (time-critical проект), обусловленные непрерывным трехсменным графиком работы объекта заказчика.
Техническая задача и вызов проекта
В накопительном резервуаре, интегрированном в систему водоснабжения душевых комплексов предприятия, была обнаружена фильтрация воды через микротрещины в корпусе. Для ликвидации течи и усиления конструкции требовалось провести внешнюю гидроизоляционную футеровку.
Главная сложность заключалась во временном регламенте. Предприятие функционирует круглосуточно. Максимально возможное технологическое окно между сливом воды предыдущей смены и наполнением резервуара для следующей составляло ровно 7 часов.
В этот ультракороткий тайминг специалистам Sorenson необходимо было уложить весь технологический цикл:
- Механическая зачистка и подготовка поверхности.
- Раскрой и послойное формование композитного барьера.
- Первичная полимеризация смолы до состояния «отлипа» для создания надежного гидробарьера.
Технологическое решение и материалы
Для обеспечения максимальной прочности и монолитности защитного слоя была выбрана проверенная карта армирования: мат – рогожа – мат – рогожа – мат. В качестве связующего компонента применялась высокопрочная двухкомпонентная конструкционная смола Орто 221 с катализатором Окперокс.
Геометрические параметры объекта:
- Высота футеровки: 1,7 м
- Ширина (длина окружности): 7,05 м
- Общая площадь защитного покрытия: 12 м²
Благодаря тщательной предварительной подготовке за пределами цеха (стекловолокно было заранее раскроено на сегменты 50х60 см, а смола дозирована в канистры по 20 кг для оперативного контроля расхода), мобильная бригада Sorenson продемонстрировала филигранную точность и высокую скорость работы.
Хронология «формовочного марафона»:

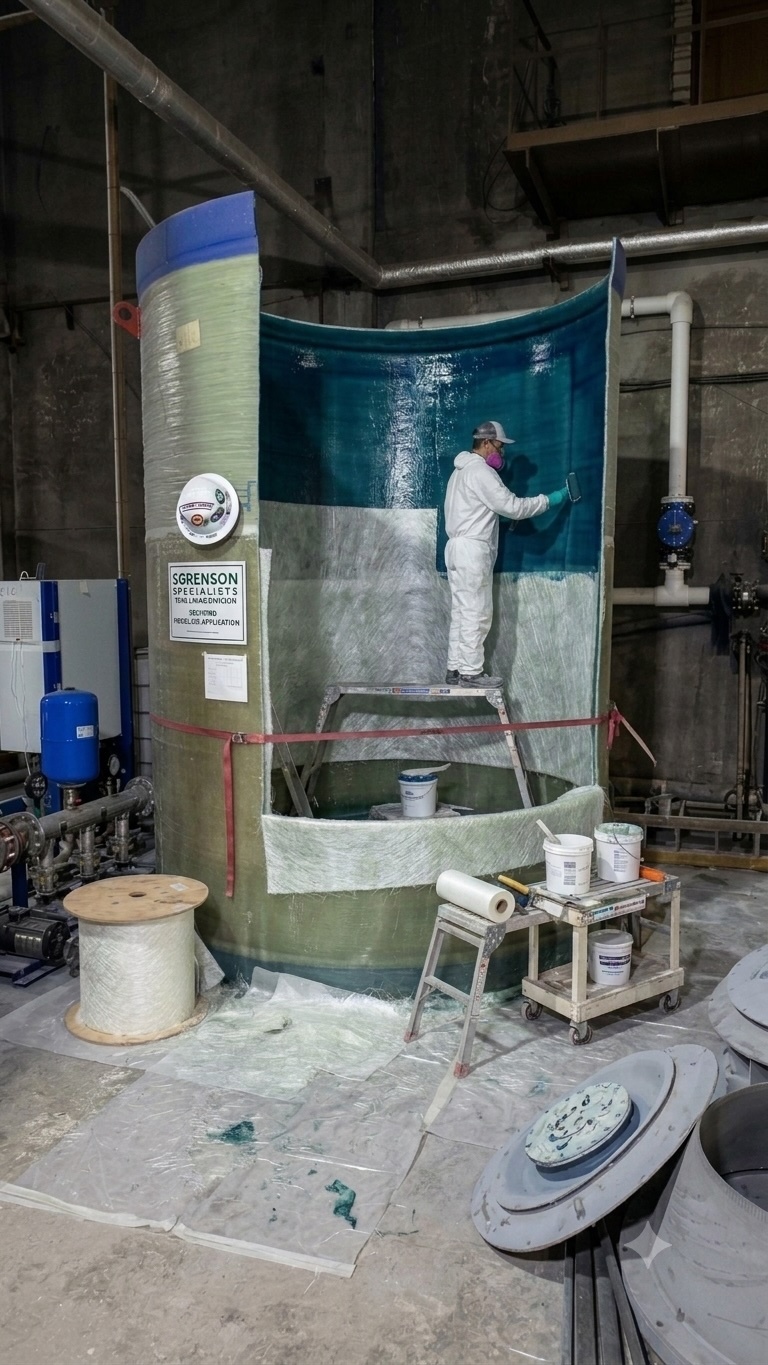

- Подготовка поверхности (3 часа): Тщательная механическая зачистка лепестковыми кругами (зернистость P80) для обеспечения идеальной адгезии.
- Композитное формование (2 часа): Скоростная укладка пяти слоев армирующих материалов и пропитка смолой Орто 221.
- Финишные процессы и полимеризация (1 час): Нанесение защитного окрасочного слоя, демонтаж укрывных материалов и контроль набора прочности.
Весь комплекс работ был выполнен за 6 часов, что позволило завершить проект с запасом в 1 час до начала заполнения резервуара.
Итоговый расход основных материалов:
- Двухкомпонентная конструкционная смола Орто 221 — 70 кг;
- Эмульсионный стекломат (450 г/м²) — 25 кг;
- Конструкционная стеклорогожа (500 г/м²) — 15 кг;
- Инициатор полимеризации (Окперокс) — 1,4 л;
- Зачистной и малярный инструмент.
Благодаря профессионализму команды Sorenson, технологическая авария была устранена без остановки производственного цикла предприятия. Композитная футеровка полностью остановила течь, гарантируя долговечную эксплуатацию резервуара.
